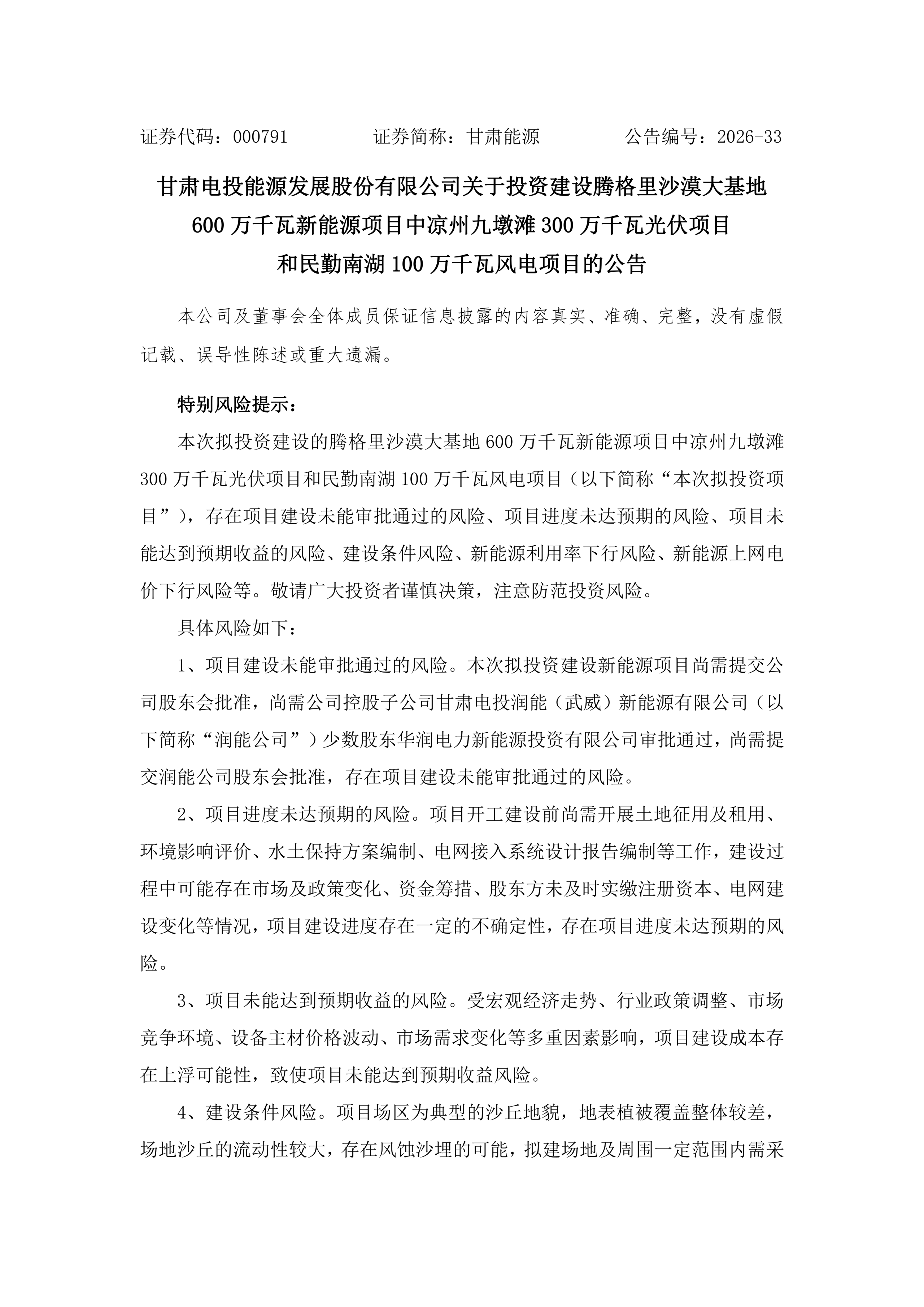

6月15日晚,甘肃电投能源发展股份有限公司(简称:甘肃能源)发布《关于投资建设腾格里沙漠大基地600万千瓦新能源项目中凉州九墩滩300万千瓦光伏项目和民勤南湖100万千瓦风电项目的公告》。

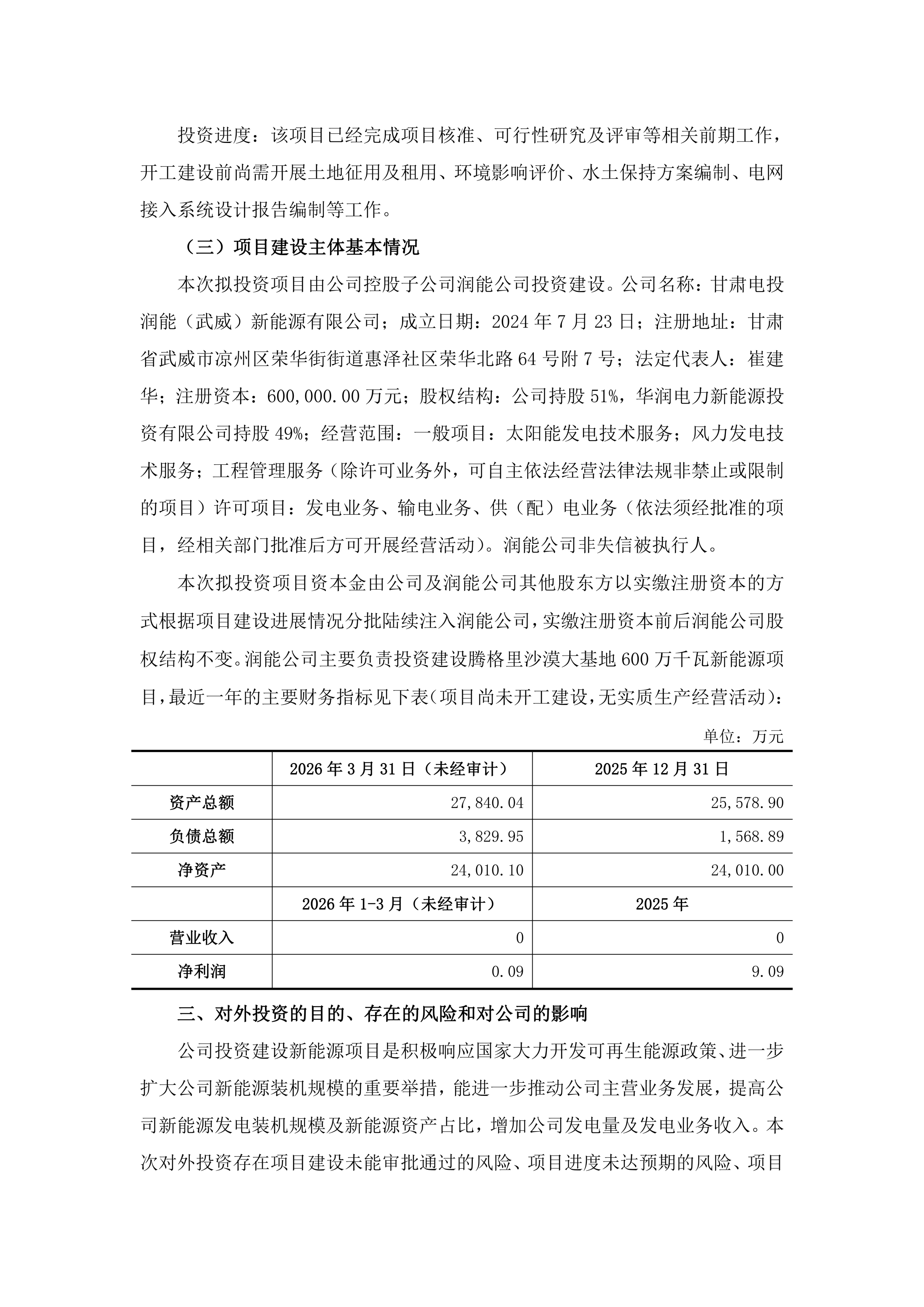

公告指出,为进一步扩大公司新能源发电装机规模,公司控股子公司润能公司拟投资建设腾格里沙漠大基地600万千瓦新能源项目中凉州九墩滩300万千瓦光伏项目和民勤南湖100万千瓦风电项目,项目动态总投资分别为90.3030亿元、38.8683亿元,资金来源中资本金均占总投资的20%,其余为银行贷款等。本次拟投资项目将根据电网建设情况实行分期分批建设,先期启动凉州九墩滩300万千瓦光伏项目中100万千瓦光伏项目和民勤南湖100万千瓦风电项目建设,后续项目将根据电网建设情况实行分期分批建设。

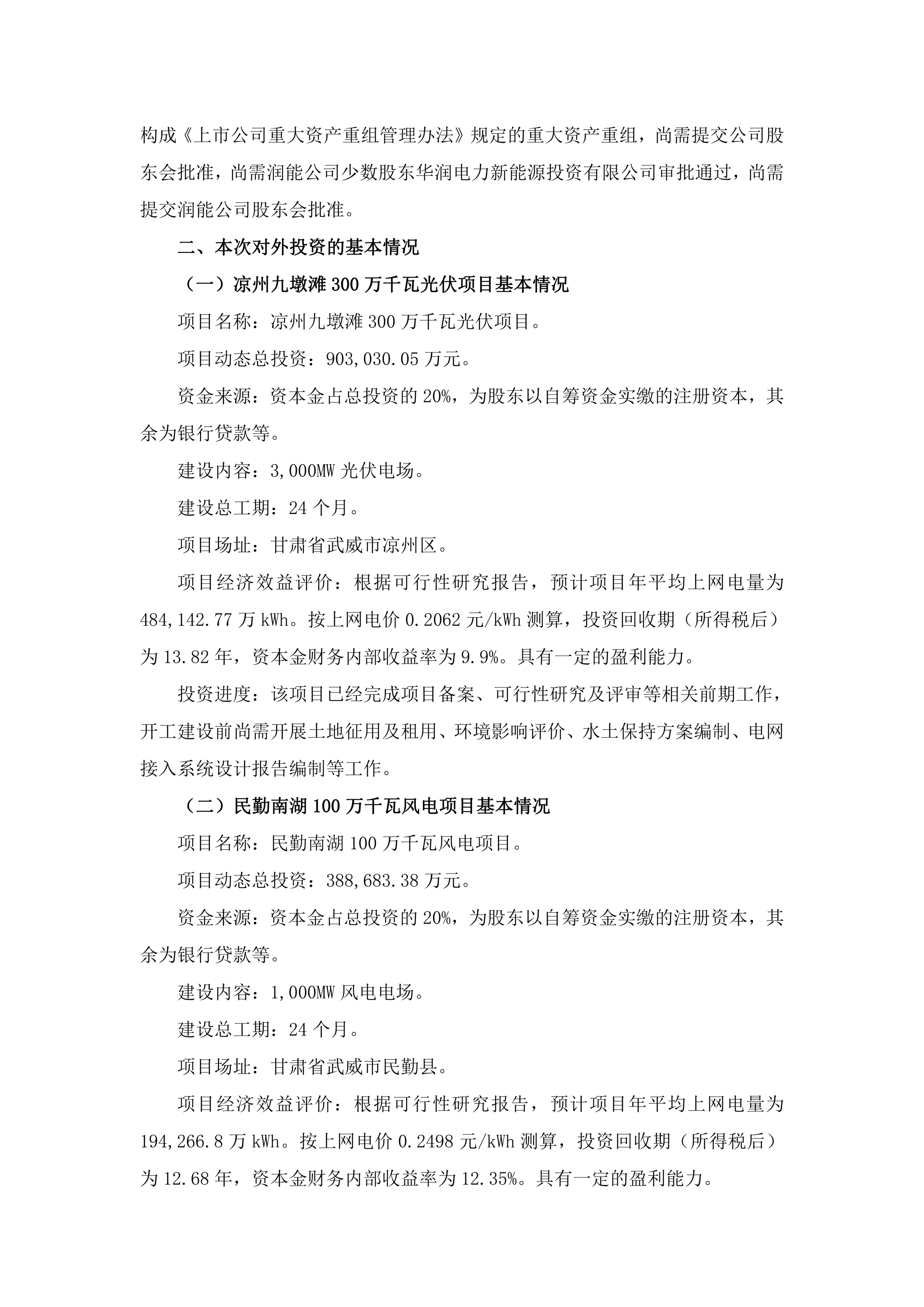

根据公告,民勤南湖100万千瓦风电项目位于甘肃省武威市民勤县,建设1GW风电,建设工期为24个月。根据可行性研究报告,预计项目年平均上网电量为194,266.8万kWh。按上网电价0.2498元/kWh测算,投资回收期(所得税后)为12.68年,资本金财务内部收益率为12.35%。具有一定的盈利能力。

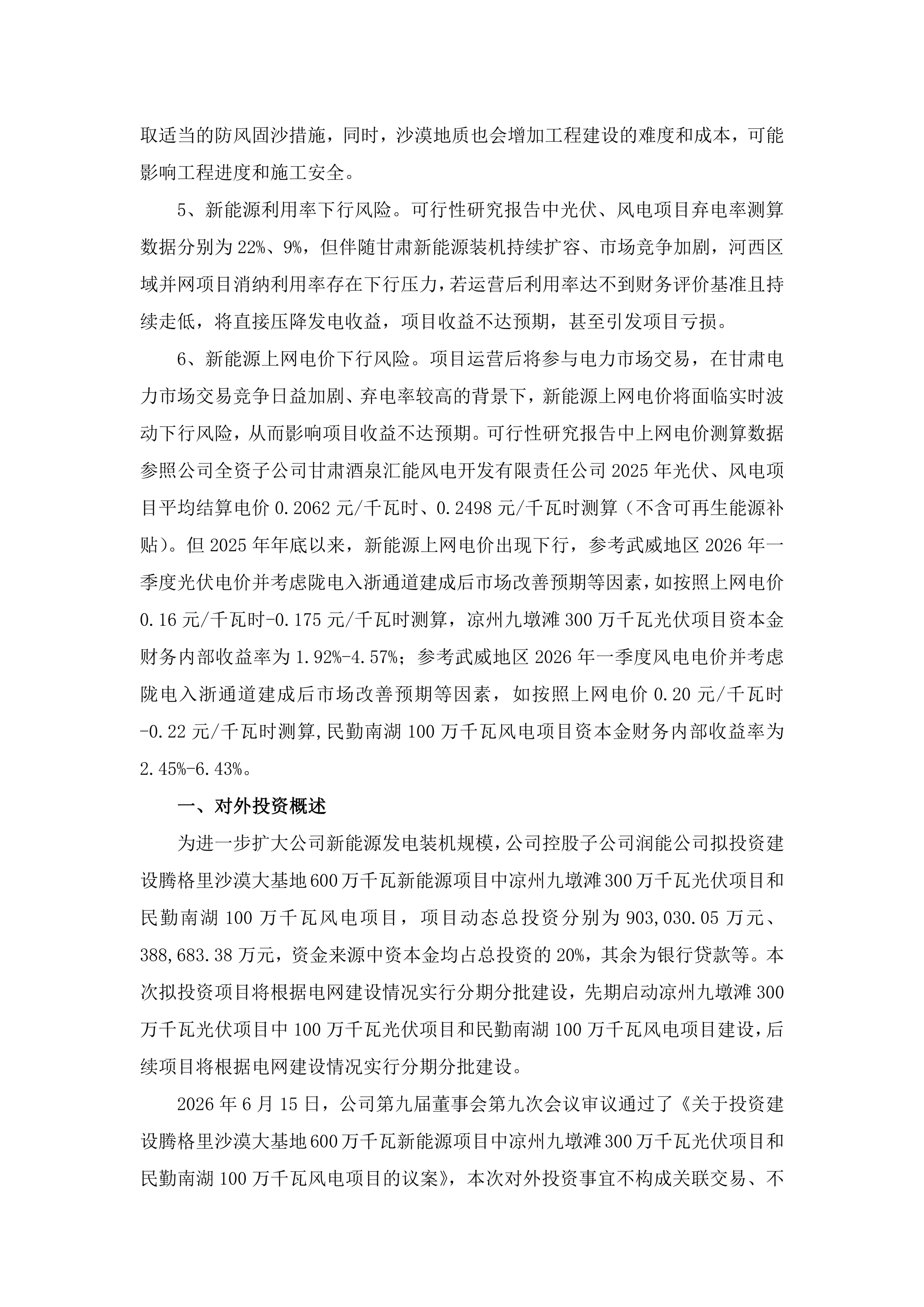

该项目已经完成项目核准、可行性研究及评审等相关前期工作,开工建设前尚需开展土地征用及租用、环境影响评价、水土保持方案编制、电网接入系统设计报告编制等工作。
根据公告,凉州九墩滩300万千瓦光伏项目位于甘肃省武威市凉州区,建设3GW光伏,建设工期为24个月。根据可行性研究报告,预计项目年平均上网电量为484,142.77万kWh。按上网电价0.2062元/kWh测算,投资回收期(所得税后)为13.82年,资本金财务内部收益率为9.9%。具有一定的盈利能力。
该项目已经完成项目备案、可行性研究及评审等相关前期工作,开工建设前尚需开展土地征用及租用、环境影响评价、水土保持方案编制、电网接入系统设计报告编制等工作。
甘肃能源表示,公司投资建设新能源项目是积极响应国家大力开发可再生能源政策、进一步扩大公司新能源装机规模的重要举措,能进一步推动公司主营业务发展,提高公司新能源发电装机规模及新能源资产占比,增加公司发电量及发电业务收入。

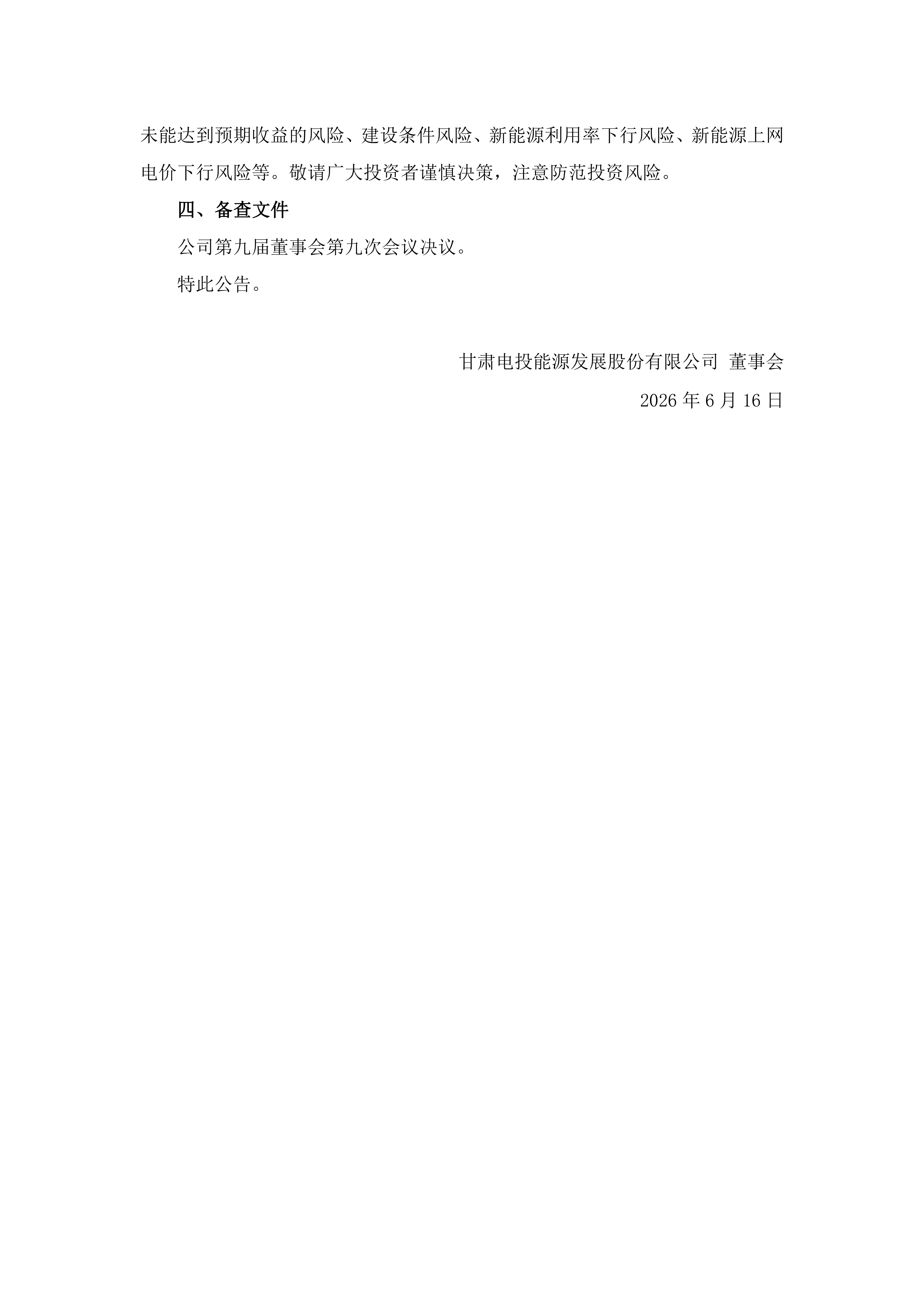

本次对外投资存在项目建设未能审批通过的风险、项目进度未达预期的风险、项目未能达到预期收益的风险、建设条件风险、新能源利用率下行风险、新能源上网电价下行风险等。敬请广大投资者谨慎决策,注意防范投资风险。
