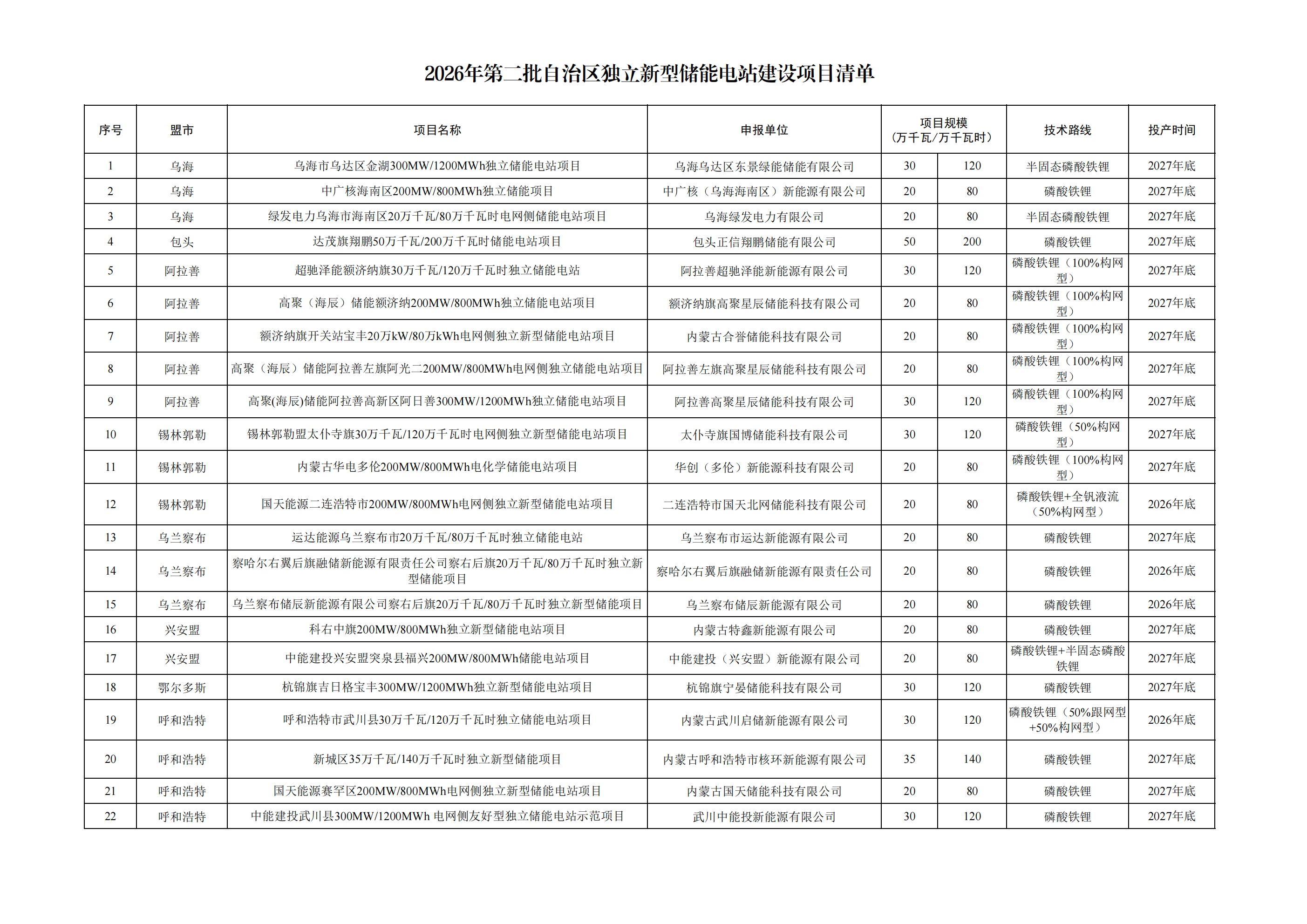

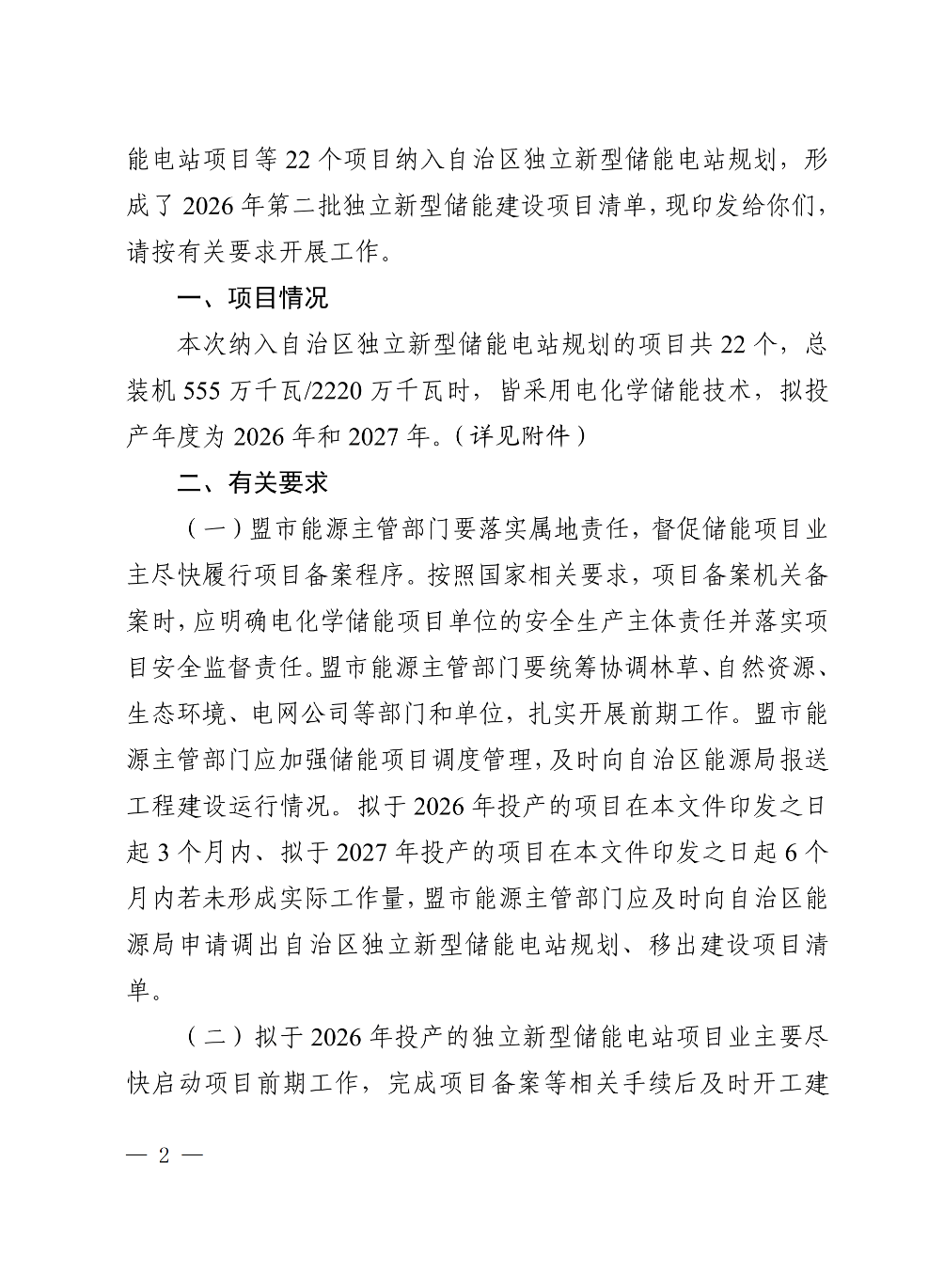

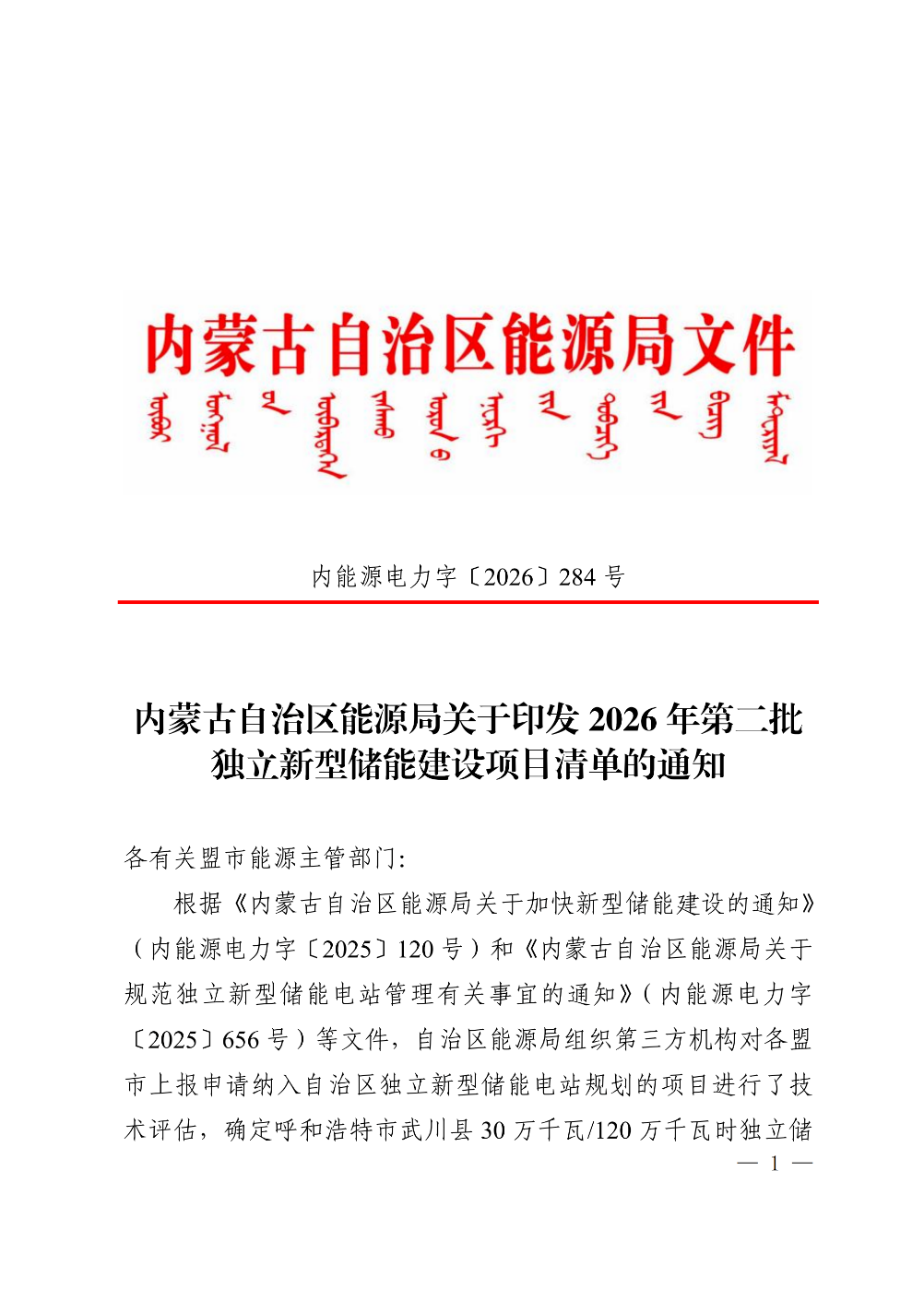

近日,内蒙古自治区能源局发布关于印发2026年第二批独立新型储能建设项目清单的通知。其中,通知表示,本次纳入自治区独立新型储能电站规划的项目共22个,总装机555万千瓦/2220万千瓦时,皆采用电化学储能技术,拟投产年度为2026年和2027年。
通知指出,拟于2026年投产的项目在本文件印发之日起3个月内、拟于2027 年投产的项目在本文件印发之日起6个月内若未形成实际工作量,盟市能源主管部门应及时向自治区能源局申请调出自治区独立新型储能电站规划、移出建设项目清单。

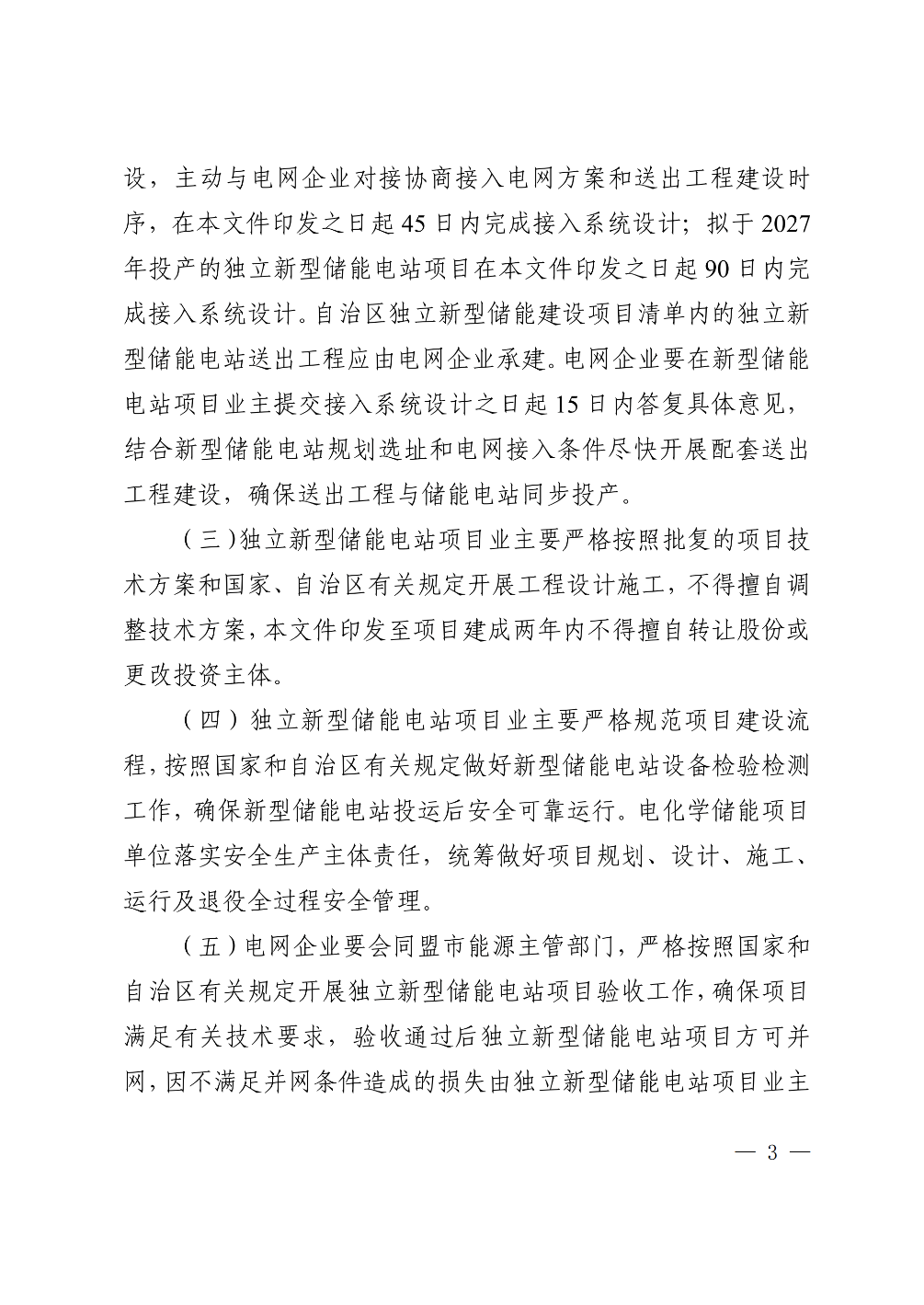

在本文件印发之日起45日内完成接入系统设计;拟于2027年投产的独立新型储能电站项目在本文件印发之日起90日内完成接入系统设计。自治区独立新型储能建设项目清单内的独立新型储能电站送出工程应由电网企业承建。电网企业要在新型储能电站项目业主提交接入系统设计之日起15日内答复具体意见,结合新型储能电站规划选址和电网接入条件尽快开展配套送出工程建设,确保送出工程与储能电站同步投产。

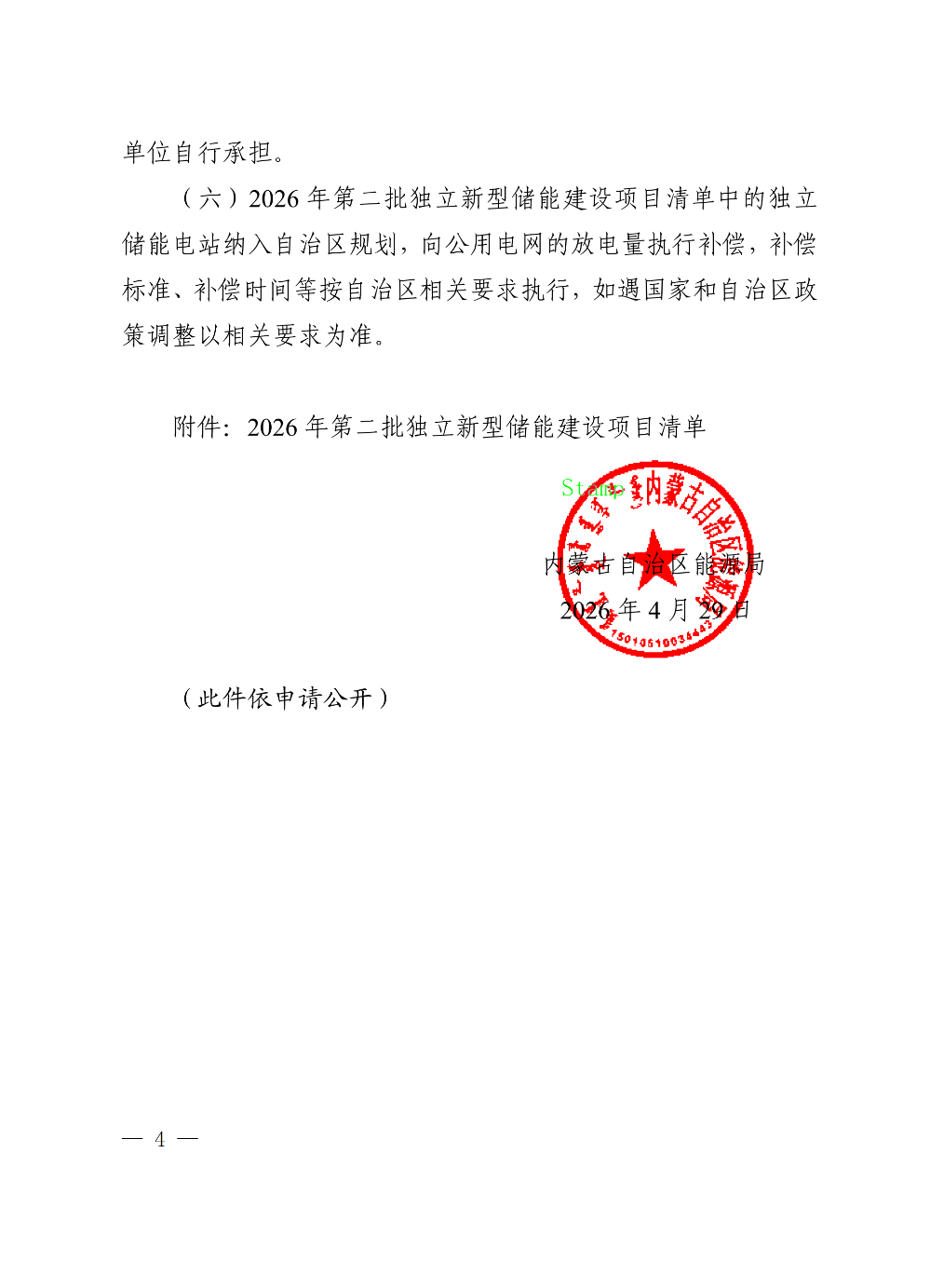

通知提出,严格按照批复的项目技术方案和国家、自治区有关规定开展工程设计施工,不得擅自调整技术方案,本文件印发至项目建成两年内不得擅自转让股份或更改投资主体。
通知原文如下:






返回
