“以光治沙”——新疆和田50万千瓦光伏治沙项目加速推进 预计2025年底完工
编辑人: | 2024-06-24

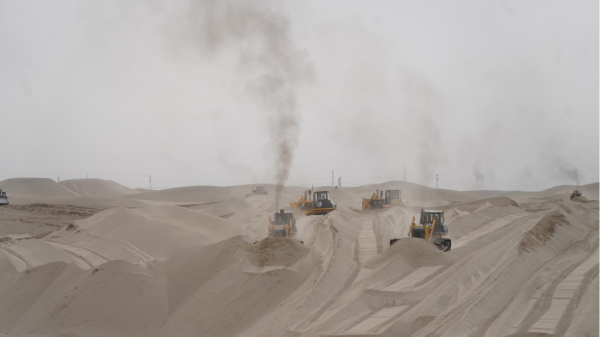

6月19日,在和田市吉亚乡团结新村,一幅繁忙的施工景象映入眼帘。近百台推土机正忙碌着推沙开路、平沙整地,确保地面的平整度和光伏板安装位置的准确性。

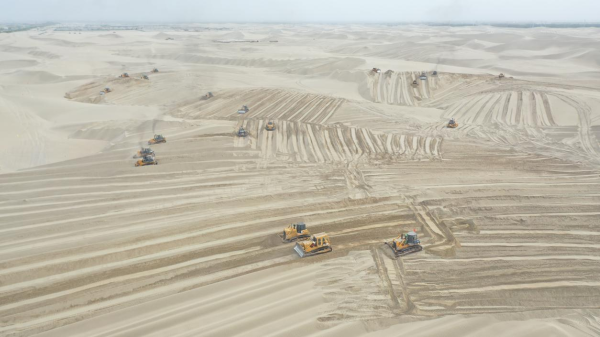

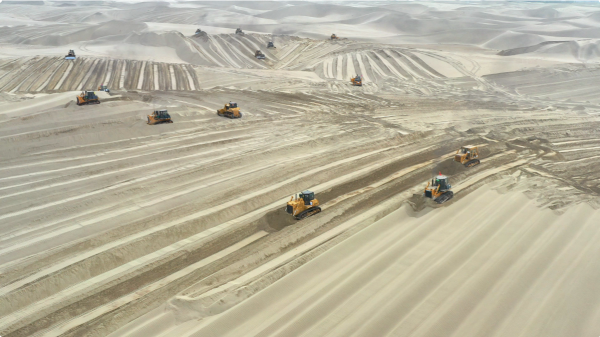

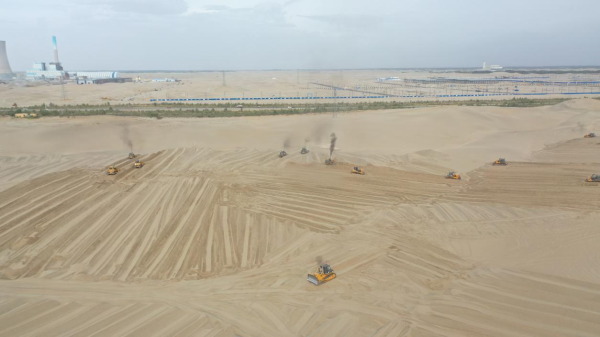

项目现场,工人们紧张有序地忙碌着,按照规划好的线路,推土机在沙漠中轰鸣着,将沙丘推平,为光伏板的铺设创造条件。由于沙漠地形复杂多变,工人们需要极其精准的操控技术,以确保施工的顺利进行。





据了解,华润新能源和田市50万千瓦光伏治沙暨产业园区低碳转型项目位于新疆维吾尔自治区和田地区墨玉县东侧,距墨玉县直线距离20km,距洛浦县约28km。该项目于2024年6月1日正式启动,预计将于2025年12月30日完成并网发电及固沙治沙工程,总工期为19个月。旨在通过光伏技术实现清洁能源的收集利用,同时结合沙漠治理,改善当地生态环境。





本项目规划交流侧安装容量为500MW,直流侧装机容量为600.028MWp,拟安装580Wp组件104728块、585Wp组件921856块,共配置1563台320kW逆变器,平均容配比为1.2,采用组串式逆变方案。同时建设一座220千伏汇集站及配套储能附属设备,包括检修舱、危废舱、接地变压器、主变基础、SVG基础、事故油池、电气预制舱及储能预制舱等。





光伏治沙项目作为一种创新治理模式,通过在沙漠中铺设光伏板,不仅实现了清洁能源的收集利用,还有效减少了地表水分蒸发,改善了土壤环境,促进了植被生长,达到了治沙固沙的目的。





随着项目的不断推进,华润新能源和田市光伏治沙项目将为当地带来清洁能源的同时,也为沙漠治理提供了新的思路和方法,为推进绿色低碳发展贡献力量。







信息来源:和田市融媒体中心
